Al tercer trimestre de 2022 se logró un 28% de avance en las obras que se adjudicó Colbún, que se ubican a 70 kilómetros aproximados al noreste de Taltal en la región de Antofagasta.

Construcción de proyecto Parque Eólico Horizonte avanza según lo planificado

lunes 07 de noviembre del 2022.- Colbún S.A. en su calidad de concesionaria informó que, al tercer trimestre de 2022, se logró un 28% de avance del proyecto Parque Eólico Horizonte, que avanza en línea con lo planificado.

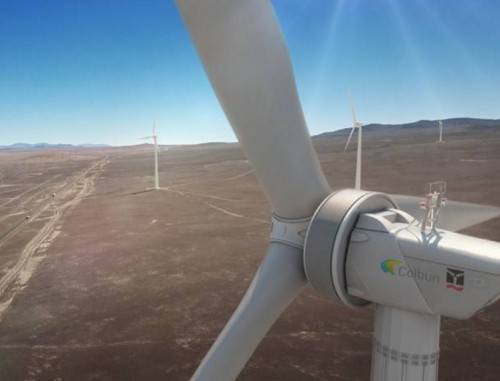

La construcción del campamento se completó, mientras que la construcción de plataformas y cimientos de los aerogeneradores por parte de Strabag (BoP Civil) aún está en progreso, con 20 de 140 cimientos hormigonados y ocho en proceso de montaje.

Además, llegaron al sitio 73 sistemas de anclaje para la torre, que se instalarán en los cimientos de los aerogeneradores.

Colbún S.A. concesionaria del proyecto, se lo adjudicó luego de una licitación convocada por el Ministerio de Bienes Nacionales para desarrollar, construir y operar el Parque Eólico ubicado a 70 kilómetros aproximados al noreste de Taltal, a partir de una concesión de uso oneroso por 30 años, en un sector de propiedad fiscal de cerca de 8 mil hectáreas.

Consiste en la construcción y operación de una central generadora de energía que aprovecha la energía cinética del viento, por medio de la instalación de 140 aerogeneradores con una potencia máxima de 7,0 MW por unidad. De esta manera, la potencia total podrá alcanzar los 980 MW, con una generación de energía anual del orden de 2.000 GWh.

La energía que generará el proyecto será inyectada al Sistema Eléctrico Nacional (SEN) en la futura subestación Parinas (500/220 kV), para lo cual se consideran dos líneas de transmisión de doble circuito y 220 kV de tensión nominal, de unos 7 km de longitud aproximadamente, cada una. La Subestación Parinas no forma parte de las obras.

Más información aquí.
